New Fortress Energy avanza con sus Fast LNG en México y dos terminales de GNL en Brasil

La compañía estadounidense New Fortress Energy Inc. anunció este jueves sus resultados financieros para el primer trimestre de 2023.

En sus ganancias, NFE informó sobre un récord de EBITDA ajustado trimestral de USD 440 millones para el primer trimestre de 2023, con un ingreso neto de USD 152 millones.

Sobre los proyectos de GNL en América Latina

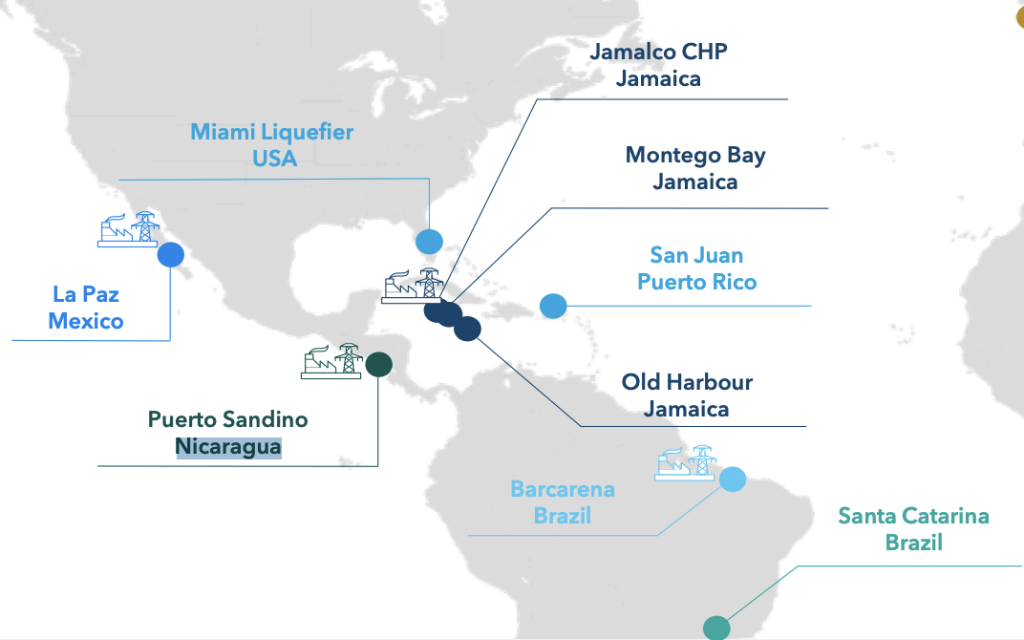

magen cortesía New Fortress Energy Q1 2023 Investor Presentation.

Puerto Rico

NFE dijo que Genera PR LLC, una subsidiaria administrada independientemente de NFE, recibió un contrato de 10 años para administrar el sistema de generación de energía térmica de PrePA de aproximadamente 3.600 MW.

El contrato está destinado a mejorar la confiabilidad de la red y reducir los costos de energía para los consumidores y empresas puertorriqueñas y consta de un pago anual de USD 22,5 millones y hasta USD 100 millones de incentivos anuales.

México

Sobre la construcción de sus proyectos en México, NFE dijo que su primera unidad Fast Track 1 estaba en más de un 90% avanzada en su construcción, por lo que espera que el despliegue a Altamira se realice para el próximo mes de junio.

Imagen cortesía New Fortress Energy Q1 2023 Investor Presentation. En su presentación, New Fortress reiteró que planeaba trasladar su primera unidad Fast LNG de aproximadamente USD 1 mil millones a la costa alta de Altamira en junio.

«Esperamos completar la comisión de nuestra primera unidad de GNL rápida en el astillero y en el lugar en el sitio de Altamira y continuar anticipando el primer gas y COD en julio de 2023 y agosto de 2023, respectivamente», indicó.

Sobre las unidades, FLNG 2 y FLNG 3 dijo que ya estaban en construcción, estimando el despliegue y la instalación de dichas unidades para la segunda mitad de 2024.

Imagen cortesía New Fortress Energy Q1 2023 Investor Presentation.

Recientemente, NFE firmó una carta de intención no vinculante con CFE para explorar la instalación de FLNG 2 y FLNG 3 en una terminal en tierra existente subutilizada en Altamira.

New Fortress ha dicho que está desarrollando cinco unidades Fast LNG y que esperaba que dos fueran a Altamira, una al campo de gas costa afuera de Lakach en México y dos a la costa de Luisiana.

Cada unidad Fast LNG puede convertir alrededor de 180 millones de pies cúbicos por día de gas natural en 1,4 millones de toneladas anuales de GNL.

NFE finalizó un acuerdo (para vender su planta de energía de 135 MW La Paz a CFE por aproximadamente USD 180 millones, y se espera que la transacción cierre en el tercer trimestre de 2023.

Brasil

Sobre sus dos terminales de GNL en Brasil, dijo que ya habían completado la terminal de Barcarena y que estaban esperando para la primera entrega de gas a Hydro Norsk a fines de 2023;

La otra terminal de Brasil, la terminal de Santa Catarina, espera también arrancar las operaciones este año.

Destacó que la construcción de su planta de energía de 630 MW en Barcarena estaba en marcha de conformidad con un contrato EPC de precio fijo y certificado con Mitsubishi y Toyo Setal; Las operaciones se espera que comiencen en julio de 2025 de conformidad con los PPA de 25 años con compañías de distribución brasileña.

En Nicaragua

Sobre la terminal de GNL en Nicaragua, según se observa en su presentación, se espera inicié las operaciones el próximo año.
